Breitbandausbau weiße Flecken Stadtgebiet Lorch und Außenbereiche
Aktueller Projektstand
Am 06.05.2024 wurde mit den Tiefbauarbeiten im Reichenhof und Beutental begonnen. Diese Arbeiten sind bereits größtenteils abgeschlossen. In diesem Bereich erfolgen aktuell noch Asphaltierungsarbeiten.
Die Tiefbauarbeiten im Bereich Sportplatz, Goldwasen, Schnellhöfle und Ziegelhütte sind ebenfalls größtenteils abgeschlossen. Hier erfolgen lediglich noch kleinere Restarbeiten sowie Asphaltierungsarbeiten.
Aktuell laufen die Tiefbauarbeiten in der Hohenstaufenstraße. In diesem Bereich erfolgt noch eine Mitverlegung seitens der NetzeBW. Daher dauern dort die Arbeiten noch einige Wochen an. Ebenfalls sind diverse Spülbohrungen im Bereich Beutenhof, Beutenmühle und Beutental teilweise abgeschlossen.
Mit dem Bau der Hausanschlüsse wurde vereinzelt bereits begonnen.
Die Tiefbauarbeiten werden nach dem Betriebsurlaub der Firma Shala Bau Ende August 2024 in der Hohenstaufenstraße, Hollenhof sowie im Gewerbegebiet Ziegelwasen fortgesetzt.
Im gesamten Ausbaugebiet sind die geplanten Tiefbauarbeiten incl. Spülbohrungen zum jetzigen Zeitpunkt zu ca. 25 % abgeschlossen.
Stand Juli 2024
Allgemein
Im Frühjahr 2023 wurden Stromverlegungsmaßnahmen durch die NetzeBW in Teilabschnitten der Breitbandtrasse angekündigt.
Um den wirtschaftlichen und technischen Synergieeffekt zu nutzen sowie den Förderbedingungen von Bund und Landgerecht zu werden, wurde in Zusammenarbeit mit der NetzeBW nun die Planung angepasst. Mit dem Gemeinderatsbeschluss vom 21.09.2023 wurden die Mitverlegungsmaßnahmen beauftragt. Die NetzeBW wird die Leerrohrinfrastruktur in den Teilabschnitten Hohenstaufenstraße, Bürenstraße, Aimersbach-Klotzenhof und Strauben verlegen. Die Hausanschlüsse werden als Vortriebe vorbereitet. Bei Gebäuden, die im Zuge der Stromverlegungsmaßnahmen einen neuen erdverlegten Stromanschluss erhalten, wird das Breitbandleerrohr bis in das Gebäude geführt.
In der Gemeinderatssitzung vom 22.02.2024 wurden die Tiefbau- und Kabelbauleistungen für den Bau der städtischen Breitbandinfrastruktur an die Firma Shala Bau GmbH aus Westhausen vergeben.
Die Firma Shala Bau wird sowohl die Haupttrasse als auch die Hausanschlüsse, die durch die NetzeBW vorverlegt wurden, sukzessive fertigstellen.
Die entsprechende Gestattungs- und Nutzungsverträge für die Hausanschlüsse sind bereits unterschrieben. Darauf basierend wurden die Hausanschlussbegehungen durchgeführt.
Insgesamt werden 199 Hausanschlüsse auf einer Trassenlänge von 15,5 km realisiert.

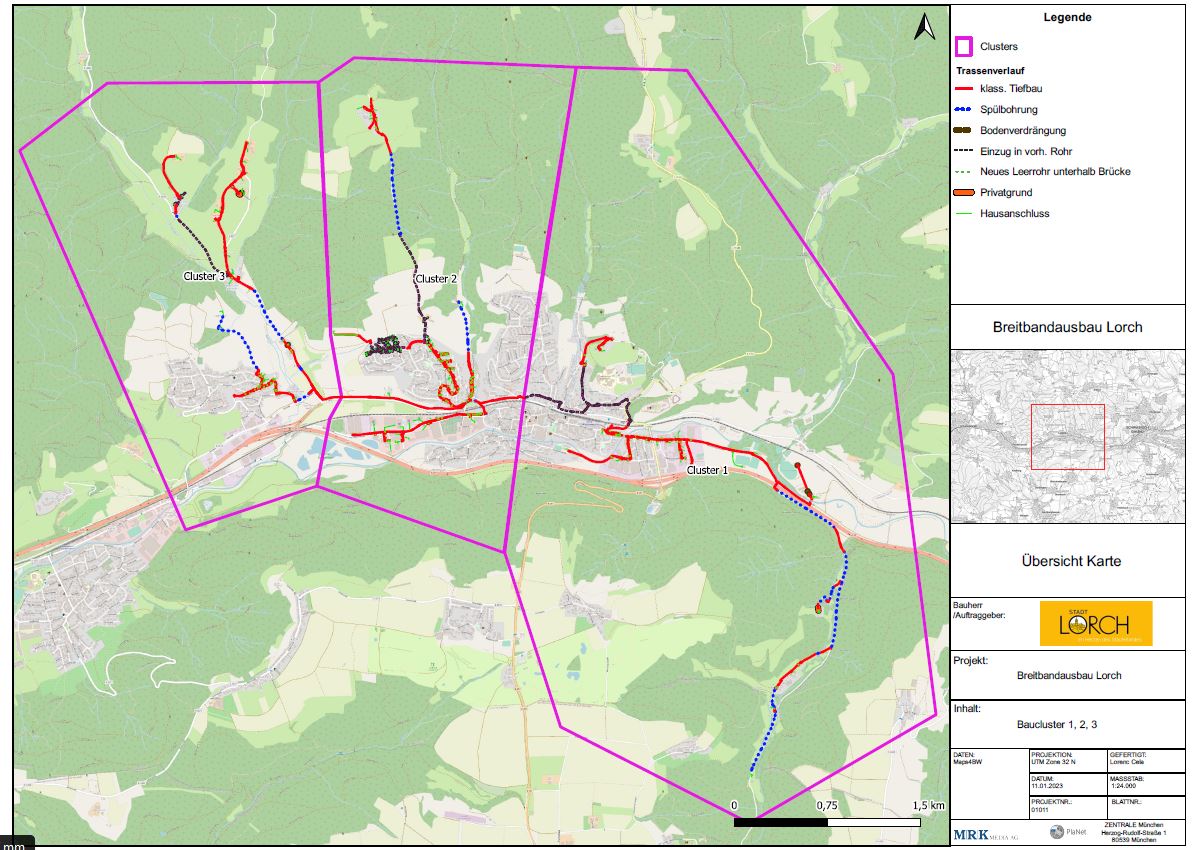

Der Baustart erfolgte im Mai 2024. Das Baugebiet ist in 3 Cluster aufgeteilt. Nach Fertigstellung des ersten Clusters ist eine abschnittsweise Übergabe der Infrastruktur an den Netzbetreiber NetCom geplant. Die Arbeiten sollen bis Mitte 2025 fertiggestellt sein.
Stand Januar 2024
Projektbericht (Stand Mai 2024)
Die MRK Media AG wurde von der Stadt Lorch mit der Planung eines flächendeckenden, passiven Breitbandnetzes beauftragt. Ziel des bund- und landesgeförderten Vorhabens ist die Errichtung eines modernen und zukunftsfähigen „Fiber to the Building“ (FTTB)-Netzes. Gegenstand dieser ist die Förderung von Gewerbegebieten, weißer Flecken inklusive graue-Flecken-Upgrade sowie der Versorgung einer Schule.Vertreten durch die Bürgermeisterin Marita Funk, hat die Stadt Lorch die Arbeiten für den Breitbandausbau ausgeschrieben. Die Ausschreibung erfolgte als nationale Ausschreibung nach VOB/A und wurde fristgerecht veröffentlicht. Das Verfahren wurde über das Vergabeportal „deutsche e-Vergabe“ durchgeführt. Die Rechtsaufsichtsbehörde ist das Landratsamt Ostalbkreis, Kommunalaufsicht, Stuttgarter Straße 41 in 73430 Aalen.Die Ausschreibung wurde auf dem Portal von 17 Firmen heruntergeladen. Zur Submission wurden insgesamt 9 Angebote eingereicht, alle in elektronischer Form.Den Zuschlag erhielt die Firma Shala Bau GmbH, da sie gemäß der Ausschreibung das wirtschaftlichste Angebot eingereicht hat und alle Zuschlagskriterien erfüllt hat.Mithilfe von Mitteln aus den Förderprogrammen kann das Ausbauvorhaben der Stadt Lorch sinnvoll und zielgerichtet unterstützt werden. Sie ermöglichen eine Förderung von andernfalls nicht umsetzbaren Breitbandausbauvorhaben und ermöglichen der Gemeinde die zeitnahe und nahezu flächendeckende Realisierung eines NGA-Netzes. Gegenwärtig verfügen eine Vielzahl an Haushalten im Ausbaugebiet nicht über Anschlüsse, die die NGA-Bandbreitenanforderungen erfüllen.Hierzu sind alle dafür erforderlichen Bauleistungen zu erbringen, insbesondere Tiefbauleistungen für sämtliche Oberflächen in offener und geschlossener Bauweise, Zieh- und Einblasleistungen, Infrastrukturleistungen, v.a. die Errichtung von Netztechnik, energietechnische Leistungen und Glasfasermontagearbeiten.Die Stadt Lorch umfasst eine Fläche von 34,28km2 und hat insgesamt 11.149 Einwohner. Das Ausbauvorhaben der weißen und grauen Flecken im Projektgebiet umfasst nach aktuellem Stand 199 Abschlusspunkte Linientechnik (APL), aufgeteilt auf 283 Wohneinheiten und 60 Gewerbeeinheiten.Ziel dieser Baumaßnahme ist es, die Breitbandversorgung im Gebiet der Stadt Lorch maßgeblich zu verbessern. Eine homogene, zukunftsgerichtete und bedarfsgerechte glasfaserbasierte Breitbandversorgung soll sichergestellt werden. Ausgehend von dem Backbone-Kabel der GmündCOM werden mittels zwei verschiedener Schächte, drei zentrale Technikstandorte, sogenannte Points of Presence (PoP) im Projektgebiet errichtet und mit den nötigen Fasern versorgt. (POP 001 in der Kellerbergstraße, POP 002 in der Poststraße und POP 007 in der Rechtbergstraße). Von diesen PoPs werden insgesamt 18 Netzverteiler (NVt), zusätzlich sind 7 NVts für den Vortrieb vorgesehen, angebunden die wiederum die Wohn- und Gewerbeeinheiten der Endverbraucher versorgen.
